Stuttgart - Neubau Hallenbad Zuffenhausen

Planungs-, Ausführungszeitraum:
Februar 2022 bis voraussichtlich Januar 2031
Bauherr: Stadt Stuttgart / Bäderbetriebe Stuttgart
Beauftragte Anlagengruppen: 1, 2, 3, 7, 8 gem. HOAI §53
Beauftragte Leistungsphasen: 1 – 9
Ausgeführte Leistungsphasen: 1 – 6 (Stand: April 2026)
Projektkosten gesamt: 51,0 Mio EUR-netto = 60,7 Mio EUR-brutto
Projektkosten KG 300 + 400: 34,2 Mio EUR-netto = 40,7 Mio EUR-brutto
Projektkosten KG 400: 13,4 Mio EUR-netto = 15,9 Mio EUR-brutto
Projektbearbeitung: Das Projekt wird von Herrn Dipl.-Ing. (FH) Thomas Pickel als Projektleiter und M. Eng. Pascal Joram als stellvertretendem Projektleiter seit der Leistungsphase 1 verantwortlich bearbeitet.

Projektbeschreibung:
Der Neubau Hallenbad Zuffenhausen wird nach
Entwürfen und Plänen von Behnisch Architekten Stuttgart errichtet.

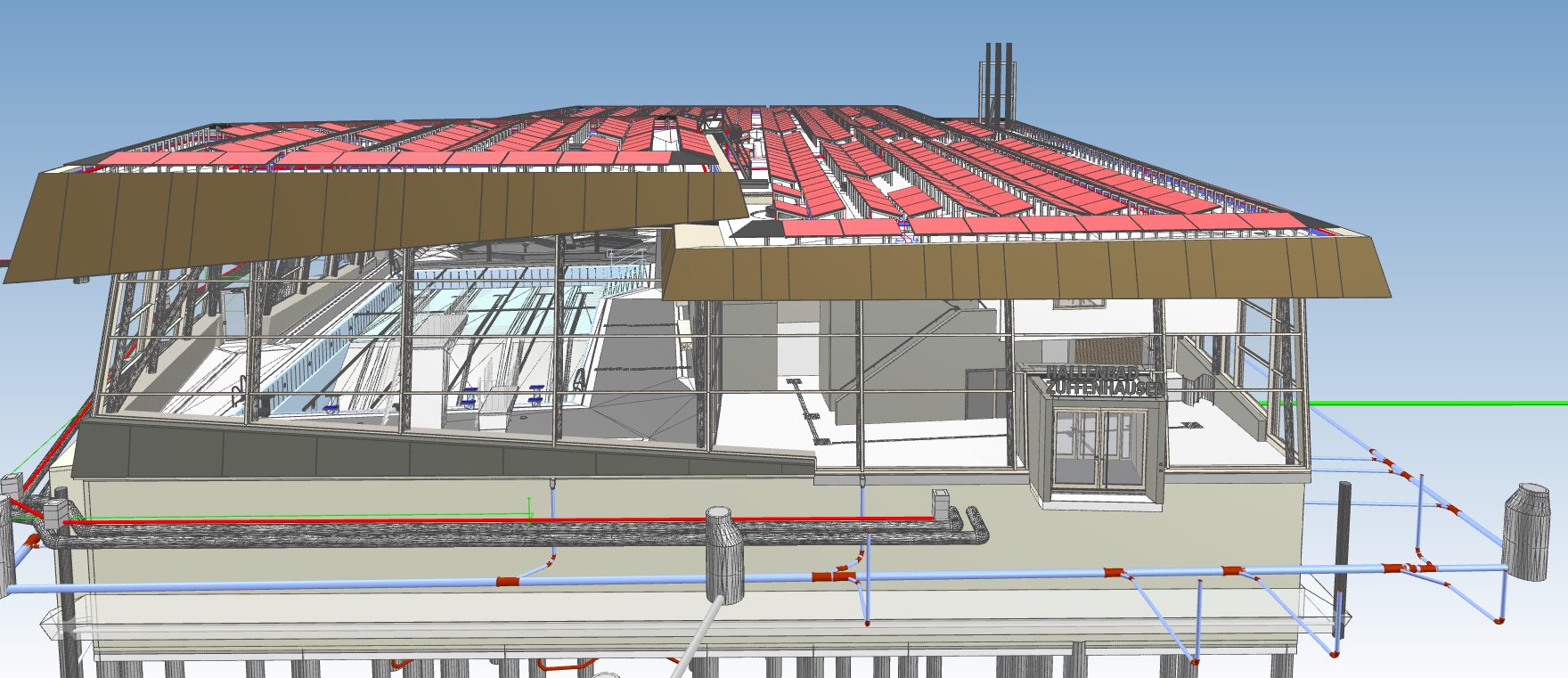

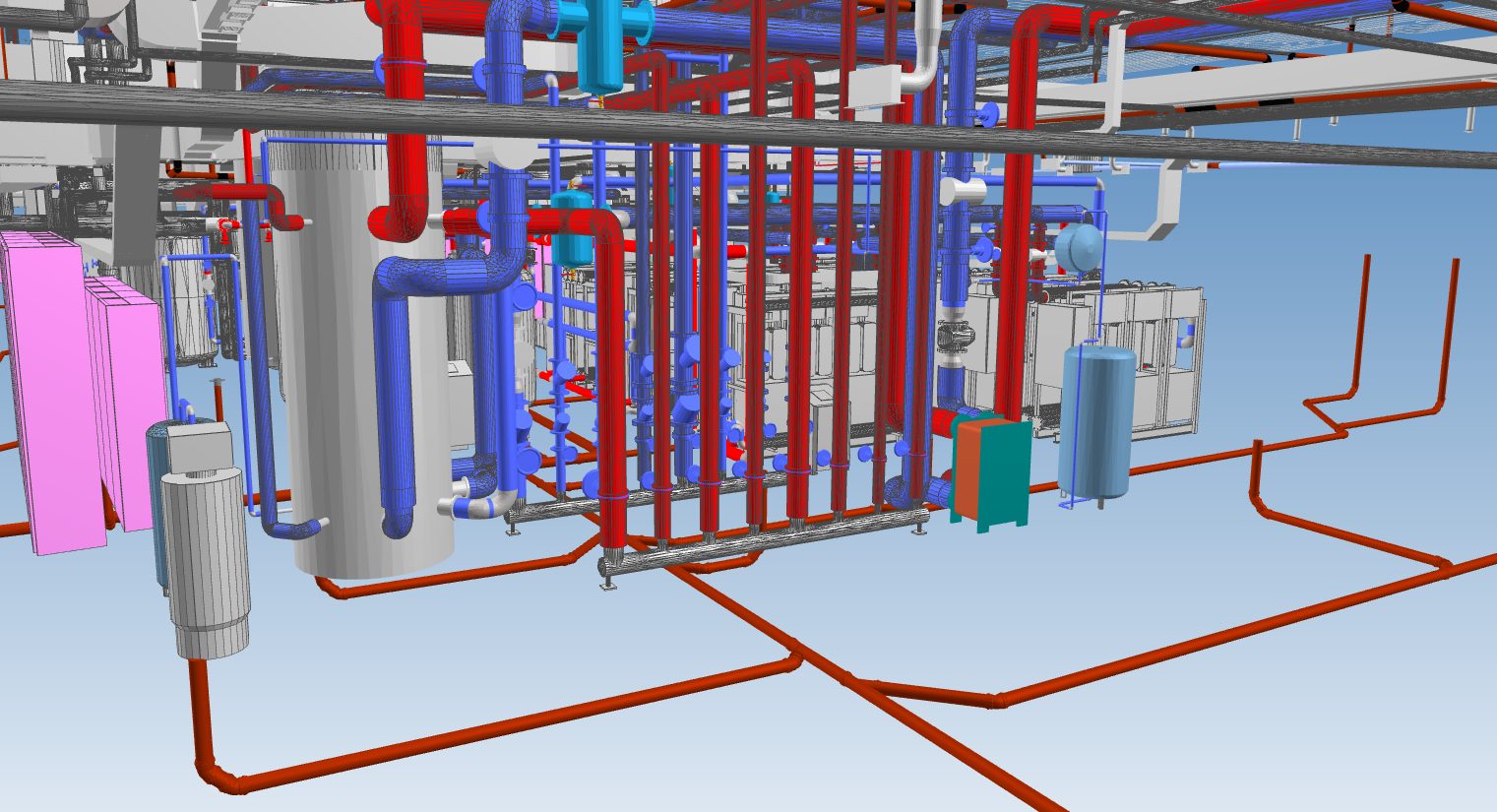

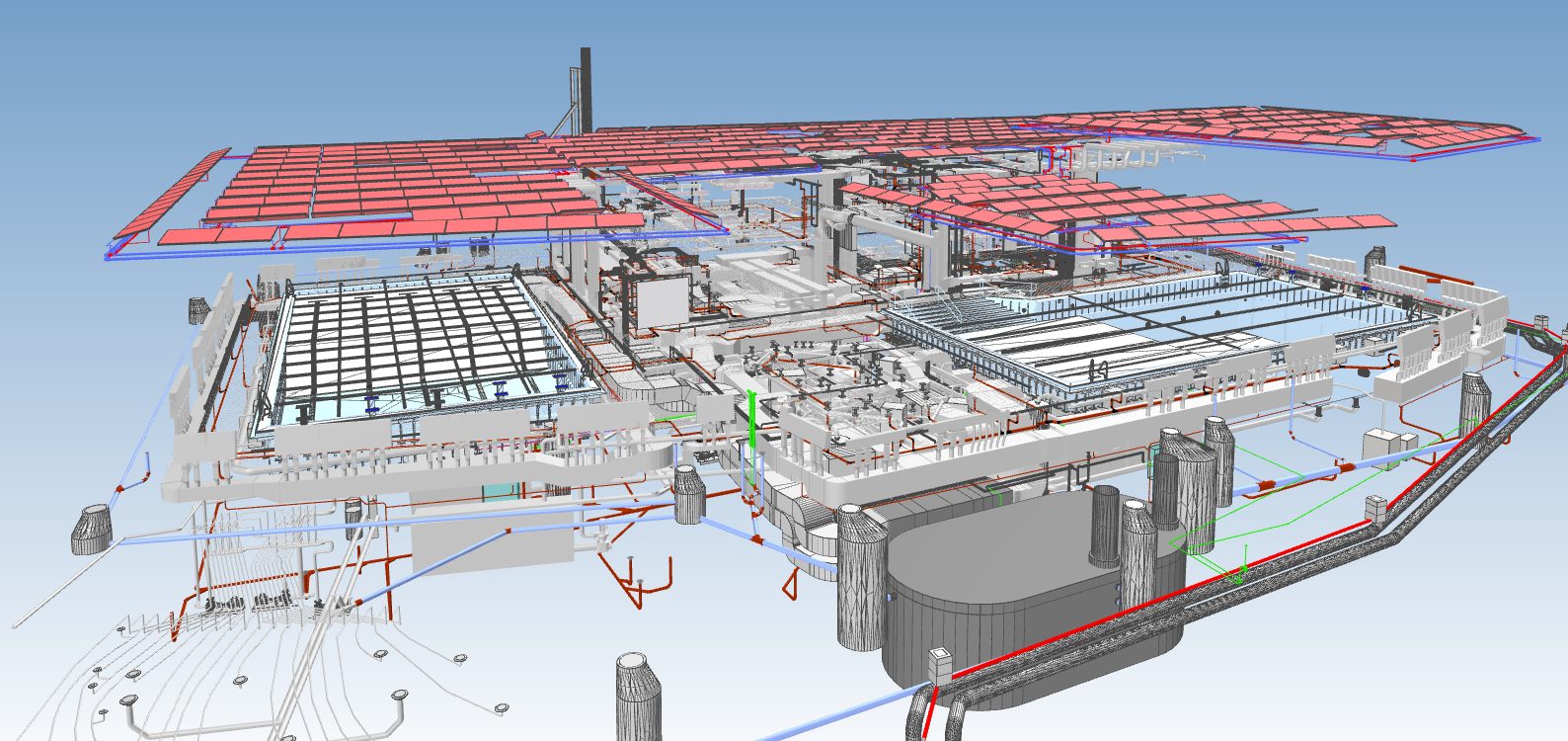

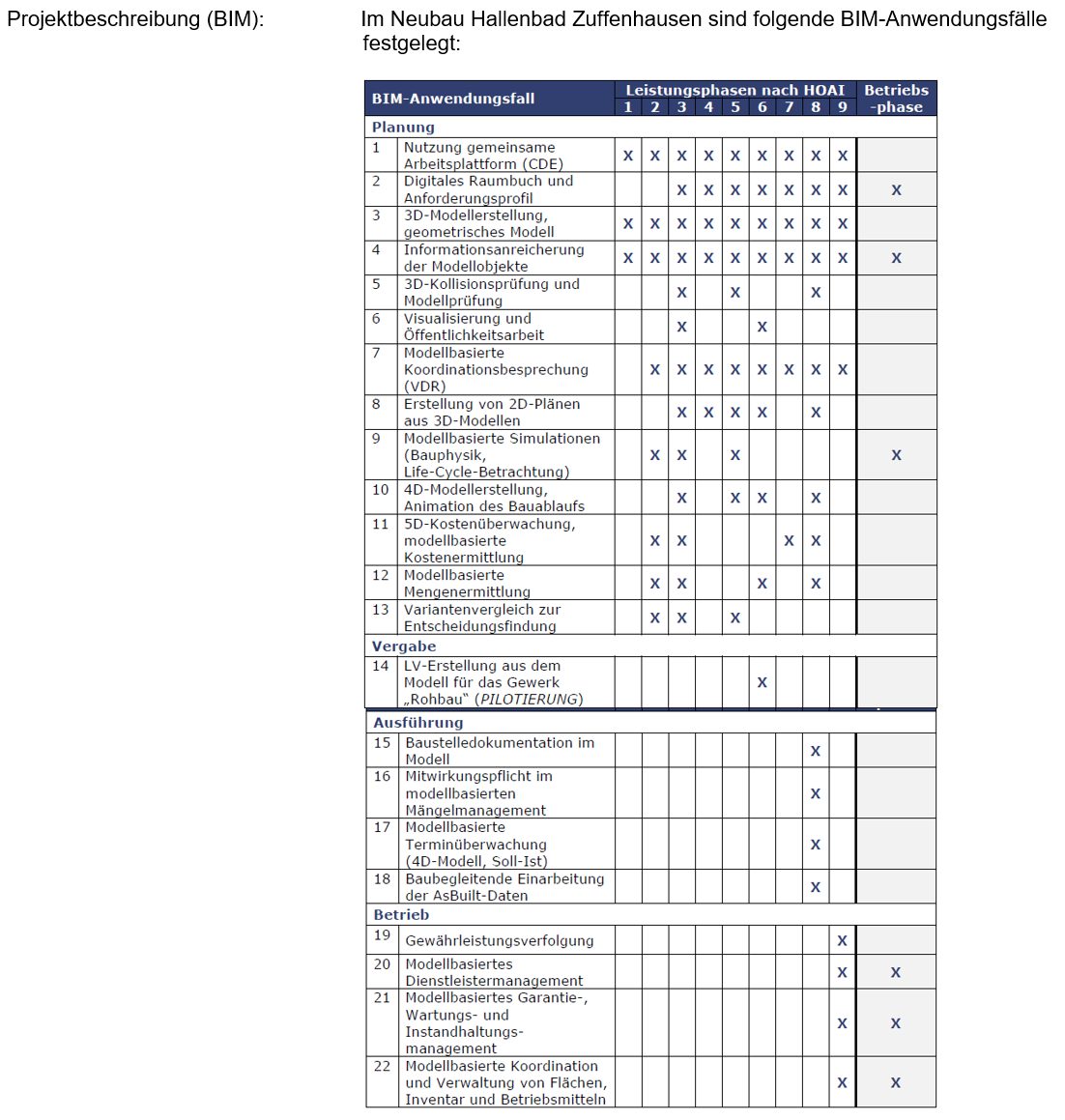

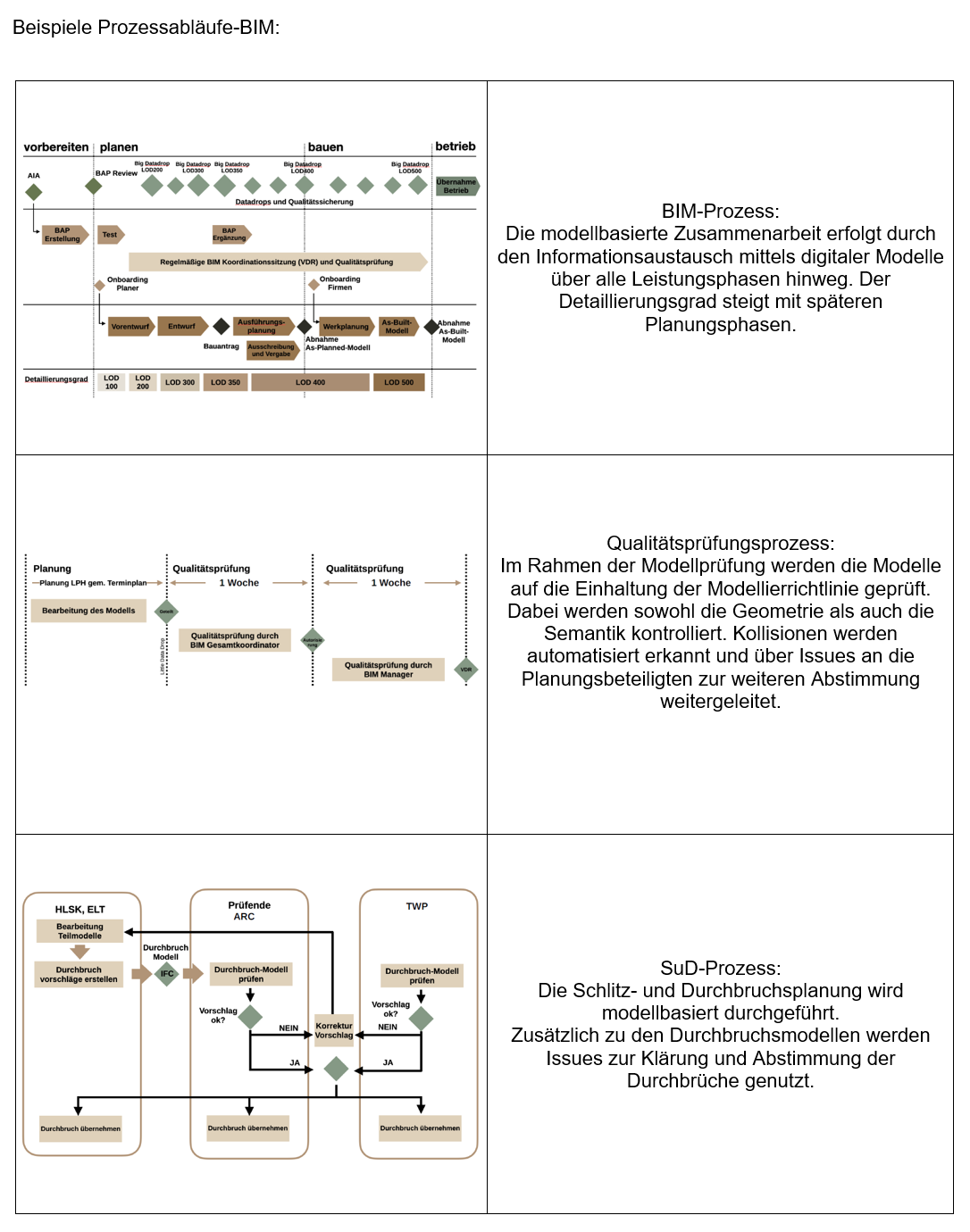

Als Pilotprojekt für die Stadt Stuttgart wird Building Information Modeling (BIM) umfassend über alle Leistungsphasen eingesetzt.

Darüber hinaus wird das Hallenbad als Energie-Plus-Gebäude realisiert.

Die Bruttogrundrissfläche (BGF) beträgt ca. 6000 m².

Die Gesamtwasserfläche beträgt ca. 844,0 m²
– Variobecken: 312,5 m²
– Mehrzweckbecken: 329,0 m²
– Planschbecken: 48,0 m²
– Wasserspielplatz mit Rutsche: 154,0 m²

Vario- und Mehrzweckbecken werden neu in Edelstahlmaterial
hergestellt, das Planschbecken wird gefliest. Im Obergeschoss wird das
Angebot durch eine Saunalandschaft ergänzt.
